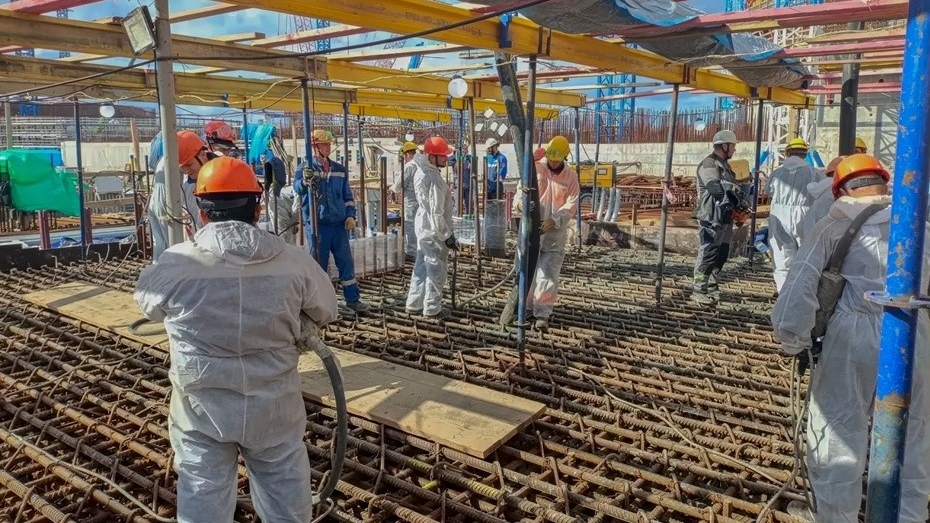

На Ленинградской АЭС-2 начался один из ключевых этапов строительства третьего энергоблока — сооружение основания для турбинного оборудования. Первую часть конструкции уже заполнили почти 5 тыс. кубометров бетона.
Фото: Управление коммуникаций ЛАЭС
Будущая фундаментная плита займет более 8 тыс. квадратных метров. Ее высота составит 2,5 м. Для создания конструкции строителям потребуется свыше 20 тыс. кубометров особо прочного бетона и около 5 тыс. т стальной арматуры.
Бетонирование организовали сразу на семи участках. В пресс-службе «Росатома» сообщили, что «заливка идет одновременно на семи участках». Такой подход позволит последовательно сформировать монолитное основание под оборудование энергоблока.
Полностью завершить устройство фундаментной плиты рассчитывают к концу ноября 2026 года. После этого специалисты займутся возведением стен и перекрытий и подготовят основания для конденсаторов.
Следующим крупным этапом станет устройство фундамента непосредственно под турбоагрегат. Эти работы запланированы на 2027 год, а монтаж турбоустановки должен начаться в 2029 году.
